點擊數:358發布:2020-04-10 來源: 本站
武漢解封了?。?!
這碗熱干面光榮回歸的同時,也象征著全國性質的復工復產整體常態化。
同樣,康業在項目防疫防控的管理上也已趨于常態,相關工作都在有條不紊的進行。
目前,我們正全力向著原定計劃【加·速·追·趕】!

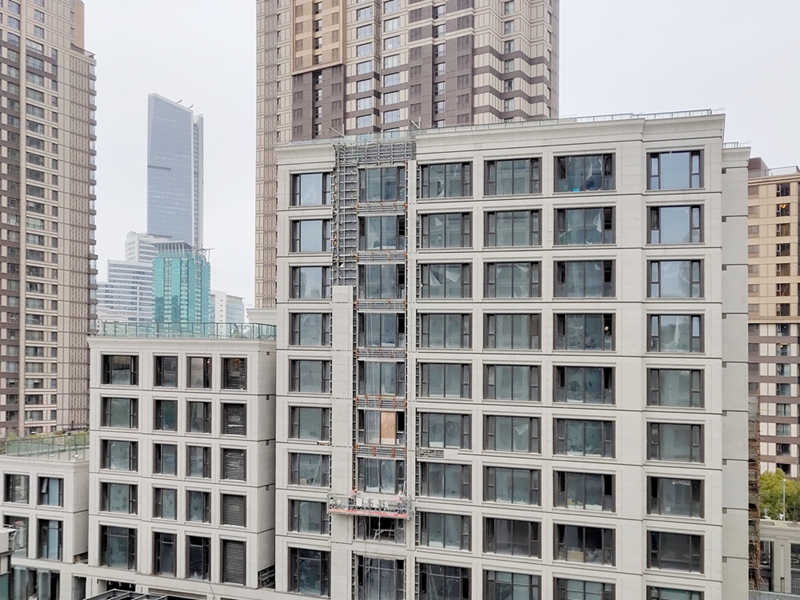

01 上海萬航渡路398號地塊? 靜安花園項目? 精裝修工程C標段
位于上海市靜安區萬航渡路398號地塊的靜安花園項目,建筑總面積約10000平方米,結構體系為框架結構。本次作業范圍為R3幢及R2西幢,室內外的裝飾裝修從2019年4月15日開始。
疫情發生后,經過多方協調、緊急部署,順利于2020年3月9日開始復工,由于工期較緊,各班組迅速增加了作業人員。
目前,工地材料、物資、人員到場情況一切正常,全體項目人員正全力以“復”向原計劃完工時間沖刺。
02上海華二昆山學校
上海華二昆山學校是華東師范大學第二附屬中學結合美國優質學校資源重點打造的全日制民辦學校。占地面積約130491.3平方米,學校建筑面積約98000平方米。
學校建筑南北縱橫,包括幼兒園、小學部、初中部和高中部,覆蓋劇院、餐廳、圖書館、交流中心、藝術中心、體育中心等功能區塊,風格既有傳統建筑的方正平和,亦有海派建筑的舒朗大氣。
2020年3月8日一早,在完成對進場工人進行全方位防疫培訓及通過地方政府的防疫檢查后,項目正式復工復產。

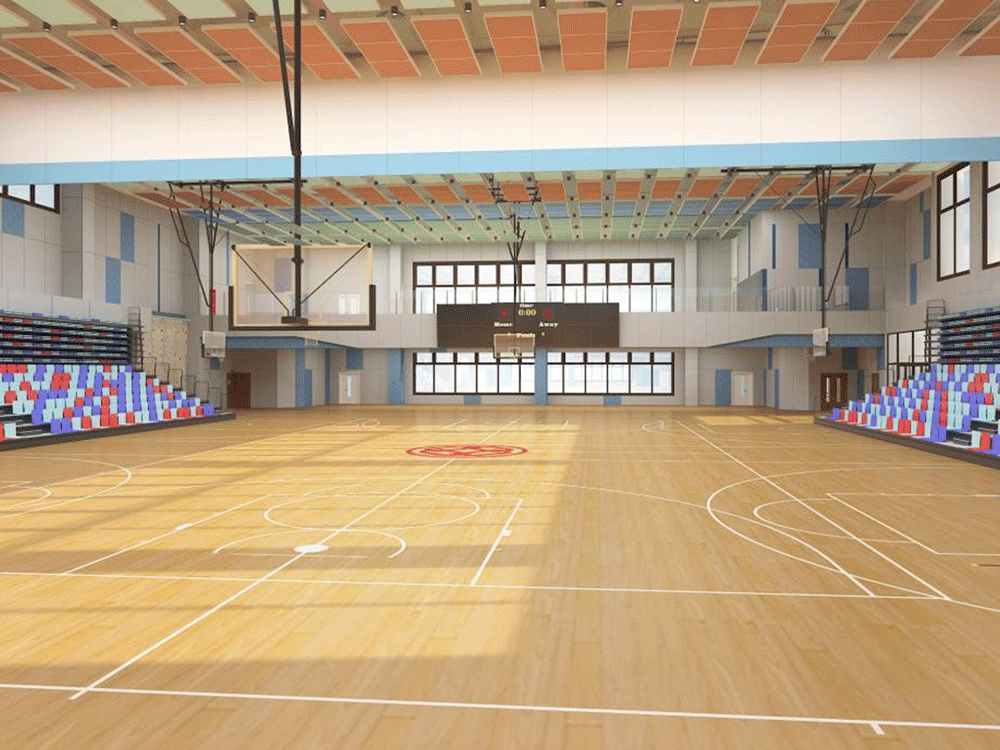

截止4月1日,已先后完成了1#綜合樓A區報告廳巖棉板吊頂、籃球館上空巖棉板吊頂?shù)氖┕?、游泳池?zé)艟叩陌惭b。
03上海交通大學
閔行包玉剛圖書館及計算中心修繕工程

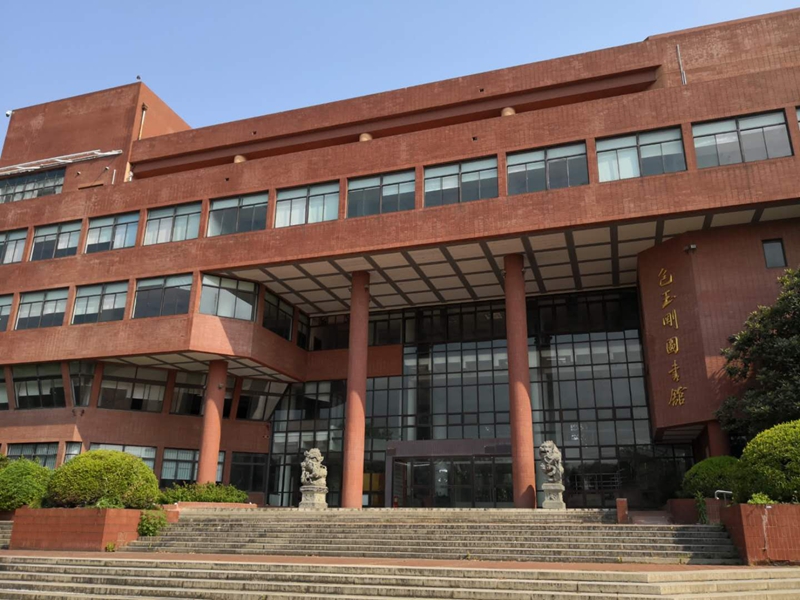

包玉剛圖書館于一九九一年十二月落成開放,樓含地下一層地上六層共計七層,至今已二十八年。
因原裝修風格與功能分區已不能滿足現在需求,故對其展開修繕,本次大修主要包括外立面修繕與室內裝修。

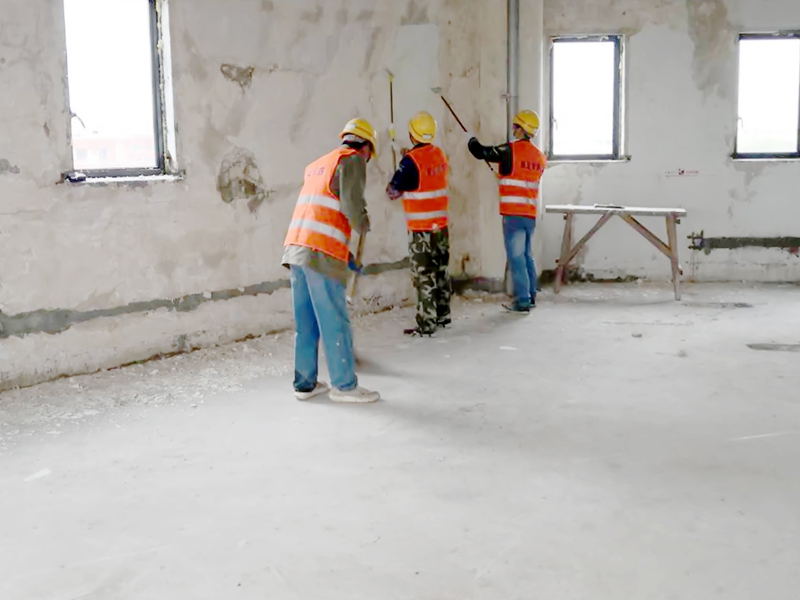

本項目已于2020年3月20日復工,目前本工程形象已完成了40%。
04北京環球影城主題公園配套建設(一期)項目、環球大酒店等2項

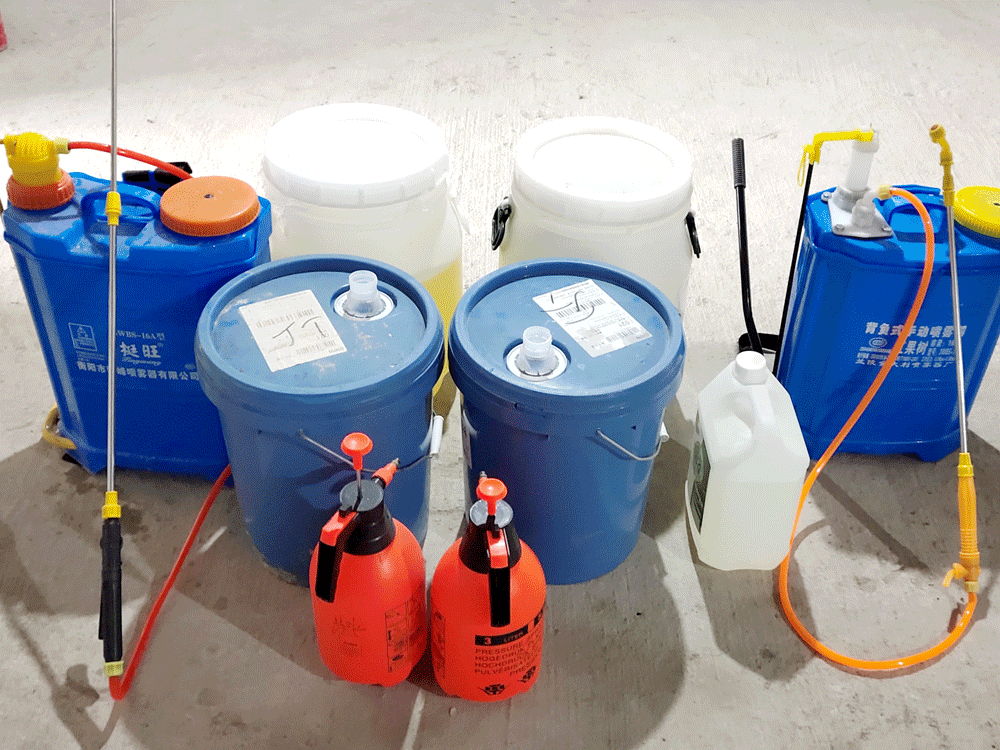

北京環球影城主題公園項目部于2月14日開始全面復工準備。當時,因受疫情影響園區內實施封閉管理,由單專車點對點接送進場,上車前后、進場前執行三次測溫、消毒流程,并聯合公安部門對所有進場人員進行全面篩查,合格后方可進場工作。
本項目主要施工項為基層為輕鋼龍骨隔墻制作及封板,衛生間墻面掛網拉毛,衛生間地面貼磚,外墻內掛網抹灰。
截止3月底,現場施工進度,墻面基層項目已完成70%,吊頂基層完成20%,地面基層完成80%。
05浦東新區黃浦江沿岸? E20單元E-2-1、E-3-1地塊? 辦公樓項目精裝分包工程
本項目位于浦東新區塘橋街道,東至E-2-2地塊,西至規劃一路,南至規劃二路,北至塘橋新路。
該項目為辦公樓,我司承建2-1地塊A、B、C、D樓,3-1地塊E樓共5幢單體室內精裝修。公共區域及租戶區精裝修總面積約70000㎡。
項目于2020年3月8日復工,遵循總承包公司相應政府要求疫情復工準備,對復工人員逐一排查并準備疫情防護用品,施工期間進出場地都有專職人員測量體溫并登記以確保整個施工場地人員安全問題。
截止3月底,已對A-E樓年前收尾工序進行收尾,地下室部分已在開工后安排測量放線,勞務作業人員由復工初不足10人至今已有70余人參加生產,產能逐步恢復常態化。
迅速恢復的產能
